安全庫存檢查通知¶
系統每天自動盤點一次:撈出所有現有庫存量低於安全庫存、且未停用的品號,整理成一封信寄給採購。信裡除了「安全庫存 vs 現有數量」,還把未來六個月的在途量按月攤開,並直接算好「補不補得回來」——把「跌破安全庫存的品號」和「真的該補的品號」分成兩件事。
這是一個背景排程任務
「安全庫存檢查」由系統在背景依排程執行,設定屬於一次性作業(通常由導入人員或系統管理員完成),之後採購每天只要看信。執行頻率與收件人都掛在排程事件上。

收到的信長什麼樣¶

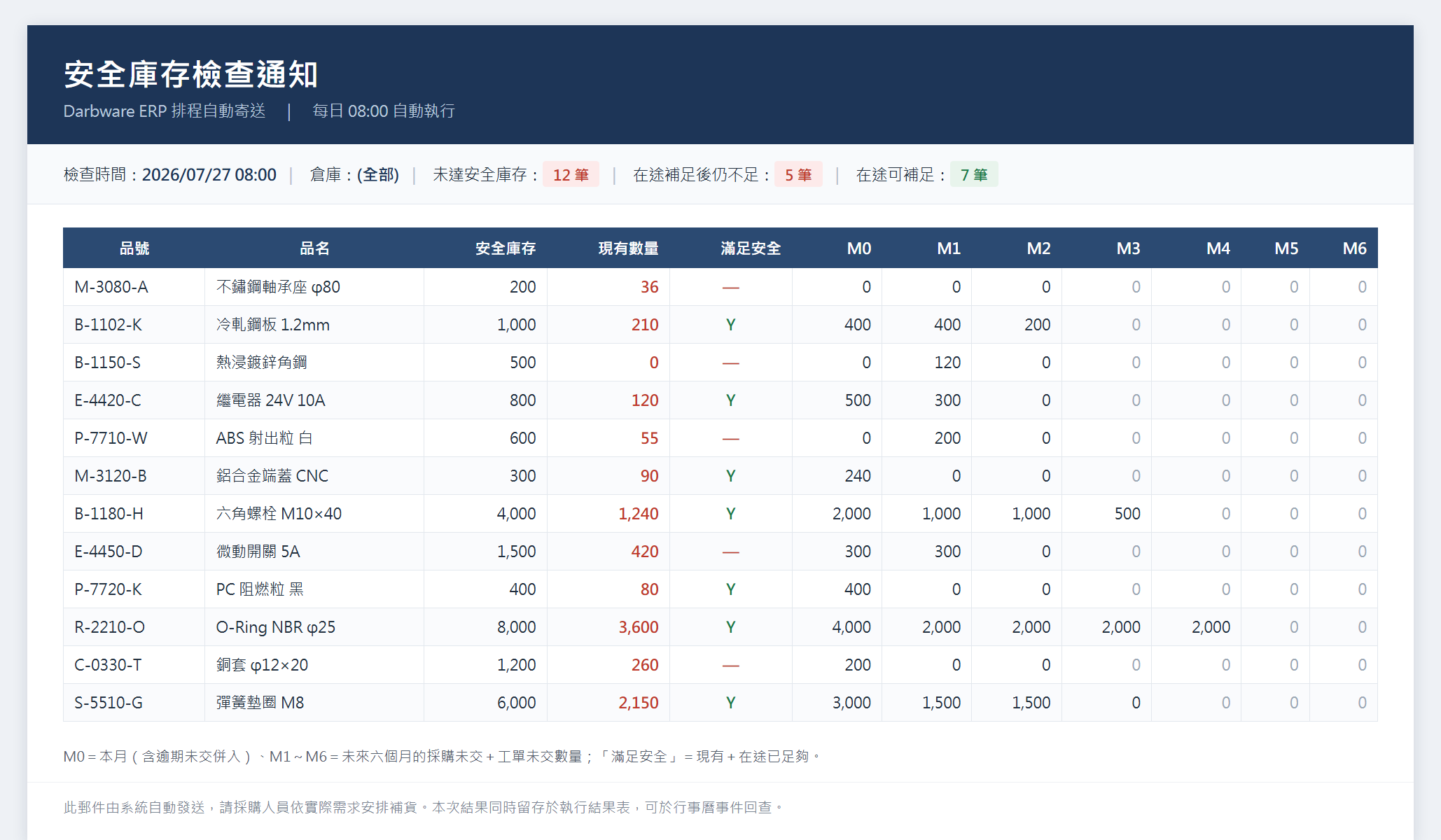

主旨會直接寫出「共 N 筆未達安全庫存」。本文是一張品號清單,每一列一個跌破安全存量的品號。
| 欄位 | 說明 |
|---|---|
| 品號/品名 | 跌破安全存量的料 |
| 安全庫存 | 該品號在品號主檔設定的安全存量 |
| 現有數量 | 目前的庫存量(低於安全庫存時以醒目標示) |
| M0~M6 | 未來六個月每個月預計進來的量。M0=本月、M1=下個月,依此類推。來源同時涵蓋採購未交與工單(自製)未交——買的、做的都算 |
| 滿足安全 | 系統替你算好的結論:現有量+六個月在途量若已超過安全庫存,標 Y;空白的那幾筆,才是真正需要立刻下單的料 |
逾期未交的量會併進 M0
預訂交期已經過了卻還沒進的量不會憑空消失,統一算進當月(M0)。因此 M0 有一大筆量時,要確認那是「這個月真的會到」還是「早就該到卻沒到」——後者要追的是舊單,不是下新單。
一封信裡的三種狀況,三種處理¶
清單看起來都是「跌破安全庫存」,但實際混著三種完全不同的情況:
| 狀況 | 判讀 | 該做什麼 |
|---|---|---|
滿足安全 = Y,M0 有量 |
單已經在路上、這個月就到 | 不用下單,確認一下交期即可——這一類過去最容易被重複下單 |
| 滿足安全空白 | 現有量加上未來六個月在途,仍補不到安全庫存 | 今天就要下單,並確認差多少、要不要一次補足 |
| 滿足安全空白,且 M0 有一大筆量 | 多半代表有逾期未交的採購被併進 M0 | 不是下新單,而是去追那張舊單 |
把「滿足安全」當成篩選器
信一打開,先只看「滿足安全」空白的列——那是真的要下單的;標 Y 的表示單已經在路上,看一眼確認交期就好。三分鐘分完,剩下的時間全花在真正要處理的那幾筆。
不吵人的設計¶
- 沒有缺料就不寄:本次檢查全數達標時不會有信——收件匣不會被例行的「一切正常」灌爆。
- 收件人在事件上設定:誰該收由排程事件的通知帳號決定,改人不用改程式;沒設收件人時只留紀錄、不寄信。
- 信件風格與其他自動通知一致:與採購未納明細通知等系統通知信共用同一套版面,每天早上看到的信長得一樣,掃一眼就知道重點在哪。
前置需求¶
| 項目 | 說明 |
|---|---|
| 品號主檔已維護安全庫存 | 安全庫存逐品號設定在品號主檔。設為 0 的品號視同不列管、不會出現在通知信中;停用品號也自動排除 |
| 採購單/工單交期維護正確 | M0~M6 依採購單與工單的預訂交期分月攤開。交期長期不維護(供應商說延期卻沒改單),在途量會落在錯的月份,「滿足安全」也會跟著失準 |
| 排程事件已建立並審核 | 見下方「怎麼掛每日排程」 |
| 通知帳號有效 | 通知帳號依通知人員與通知方式自動帶出(取自員工主檔) |
清單太長,等於沒有清單
導入初期最常見的失敗不是系統沒跑,而是安全庫存設得太浮濫——每天信裡幾百列,看兩天就麻痺了。建議分批設定:先設交期長、缺了就停線的關鍵料(通常只有幾十個品號),再設多個成品共用的常備件,其餘先留 0,等它真的缺過一次再回頭設。寧可只列管 50 個真的要緊的品號、每天三五列都被處理掉,也不要三百列沒人看。
怎麼掛每日排程¶
排程掛法與其他自動化任務相同,完整的操作步驟(含批次新增事件範本、日期類別怎麼展開、通知帳號怎麼算)請見 排程事件(專案)——該頁的「自動執行範例:安全庫存檢查」一節即以本任務為範例,含完整參數 JSON。此處只列重點:
- 到 L 聯絡傳訊 → 排程事件(專案),
新增一筆專案主檔後儲存。 - 編輯狀態按
批次新增,於「新增事件範本」視窗設定:
| 範本欄位 | 本任務要設的值 |
|---|---|
| 預定時間 | 每天要跑的時間(例如早上 08:00) |
| 日期類別 | 每日 |
| 是否自動執行 | 必須勾選;不勾排程器不會跑 |
| 執行項目 | 下拉選「執行 Log_Sys_Exec」;選完系統自動帶出單據別、執行方法與一份預設參數 |
| 參數 | 把參數中的 Procedure 指到安全庫存檢查、Dispatcher 設為 SKD(其餘保持預設) |
| 通知人員/通知方式 | 決定信寄給誰、待辦建給誰 |
- 按確定展開事件 →
儲存→審核。
單據別不要改
選「執行 Log_Sys_Exec」後系統帶出的單據別即為正確值,請勿自行改成其他值,否則排程會找不到要執行的程序而失敗。詳細原因與參數說明見排程事件(專案)。
通知對象設定¶
| 設定位置 | 決定什麼 | 備註 |
|---|---|---|
| 排程事件明細的通知人員 | 誰會收到通知(員工代號,可多人) | 留空=只留紀錄、不寄信 |
| 排程事件明細的通知方式 | 走待辦事項、或待辦事項+Email | |
| 排程事件明細的通知帳號 | 實際寄送的 Email | 依「通知人員+通知方式」自動帶出,不需手填 |
| 員工主檔的 Email | 通知帳號的來源 | 沒維護就帶不出帳號 |
整批換收件人
多筆事件要一起換人時,用排程事件(專案)的 批次修改 勾選「通知人員」一次套用,各列的通知帳號會自動重算。
每次執行的結果都留著¶
每次執行的完整清單都會寫進歷史紀錄,以該次執行編號分批保存。要查「上週三那批缺料清單長怎樣」「這個品號是從哪一天開始跌破安全庫存的」,在排程事件明細列按 查看 即可調閱該次執行的完整清單,不必再跑一次查詢。
常見問題¶
今天沒收到信,是不是排程掛掉了?
本任務沒有缺料就不寄信。全數達標時不會有信,屬正常行為。要確認排程是否有在跑,可到排程事件明細列按 查看 看最近一次的執行紀錄。
某個品號明明缺料,卻沒出現在信裡?
依序檢查:1)該品號的安全庫存是否設為 0(設 0 視同不列管);2)該品號是否已停用(停用品號自動排除);3)現有量是否其實仍高於安全庫存(信只列「低於安全庫存」的品號)。
「滿足安全」標了 Y,但料還是缺了?
Y 代表「現有量+未來六個月在途量」帳面上補得回來,前提是在途量的交期是準的。若採購單的預訂交期沒有隨供應商的實際狀況更新,在途量會落在錯的月份。請搭配採購未納明細通知把交期維護起來,這一欄才可信。
M0 有一大筆量,但料一直沒進來?
逾期未交的量會被併進 M0,看起來「這個月會到」,其實已經過期沒進。請以該品號回採購單查逾期單並追交期。
信裡列了三百筆,看不完怎麼辦?
這通常是安全庫存設得太浮濫。建議重新盤點列管範圍:只保留交期長、缺了就停線的關鍵料與共用件,其餘先把安全庫存改回 0(視同不列管),等它真的缺過一次再設。
想改寄送時間或收件人?
兩者都掛在排程事件上,回排程事件(專案)調整即可,不需要改程式。
