1-1 明年要賣多少、做多少、買多少、錢夠不夠,一份營運計畫串到底

案例主角:副總經理、業務主管、生管主管、採購主管、財務主管 | 模組:T 宏觀運籌 · 營運計畫
更新日期:2026-10 | 重要度:★★★★★


本篇是案例書的第一篇,也是最長的一篇。營運計畫串起整家公司:從業務估明年要賣多少開始,一路算到工廠要做多少、要向外買多少成品、要買多少料、要付多少錢,最後回到老闆最在意的那個問題——照這份計畫走,錢夠不夠。下面用岩月做 2029 年度營運計畫的過程,一個角色一個角色走一遍。

場景:年度計畫會開了三次,數字還是兜不起來

岩月每年第四季都要交出明年的營運計畫,主辦人是副總經理。過去的流程年年一樣:十月初請業務主管交「明年各客戶預估」,業務各自開 Excel,有人照去年的數字抄、有人憑感覺打個九折;生管主管拿到之後,一列一列判斷哪些是自己做、哪些是向外買,再翻 BOM 換算工時;採購主管接著把要做的東西展成料,查廠商報價估金額;最後才輪到財務主管,把收款與付款排進月份,看明年哪幾個月會緊。

這條鏈太長,而且每一棒都是手工交接,問題一個接一個:

  • 版本對不起來:十一月中業務又改了一版預估——某家客戶下半年要追加。生管已經算完,採購算到一半,要不要重來?重來的話,誰通知誰?到最後,財務手上那份應付,常常是根據兩週前的銷售數字算的。
  • 基準不一樣:業務換算外幣用的是上個月的匯率,採購用的是今天的;生管看的庫存是月初的,採購看的是昨天的。每個人的數字各自都沒錯,放在一起就是兜不起來。
  • 進度靠追:誰做完了、誰還在等上一棒,只有副總經理一個一個打電話問才知道。交棒的日子一延再延,等財務拿到資料,年底已經近了。
  • 錢夠不夠,最後才知道:資金缺口在整條鏈的最末端才浮現,那時候要回頭調採購節奏、跟客戶談收款條件,時間已經不夠。
  • 核定之後說不清:計畫最後核定的是哪一版、當初用了哪些訂單與報價,隔半年回頭看,已經沒有人說得準。

年度計畫會開了三次,大家拿著各自的 Excel 對數字——會議時間不是花在做決策,而是花在對帳。

現在:一份營運計畫,五張子計畫,五位主管各管一張

岩月現在用主選單子系統 宏觀運籌 裡的「計畫」這一套:一張營運計畫當起點與彙總,底下五張子計畫,各自計算、各自存檔、各自送簽,由負責的主管各管一張。

子計畫 回答的問題 岩月的負責人
銷售計畫 這段期間客戶要什麼、幾號要、值多少錢 業務主管
生產計畫 其中要自己做(含外包)的品號,各要做多少、要花多少工時 生管主管
進貨計畫 其中要直接向外買成品的品號,各要買多少 採購主管
採購計畫 要用多少料、向誰買、多少錢 採購主管
金流計畫 這些錢什麼時候進、什麼時候出,各月撐不撐得住 財務主管

五張的順序是一條鏈:銷售計畫先做;生產計畫與進貨計畫的上游都是銷售計畫,兩張可以同時做;採購計畫要等生產與進貨都完成才算得出來;金流計畫拿銷售計畫的金額當預測應收、採購計畫的金額當預測應付;最後全部彙總回營運計畫,送核定。

營運計畫本身不算明細,它管的是「大家共用的設定」:計畫涵蓋哪一段期間、用哪一組匯率、報價取到哪一天為止、每一張子計畫誰負責、預計哪天做完。五張子計畫都從這裡帶條件——同一段期間、同一組匯率、同一個截止報價日期,數字從一開始就站在同一個基準上。

還有一個關鍵設計:一份計畫=一個時間點的快照。每張子計畫重算時,會把當下的訂單、報價、匯率、庫存與在途數字整批固定下來,並記一個快照時間。之後原始單據再怎麼變,已經存下的計畫都不會自己變;要用新的實況,就再重算一次。核定的是哪一份數字、那份數字是什麼時候的實況,永遠查得到。

實際跑一遍:副總經理開出「2029 年度營運計畫」

以下用一份示範計畫走一遍。示範產品是無人機,客戶是示範航太、示範農科、示範測繪,廠商是示範電子、示範馬達、示範複材。

第一步:定期間、匯率與時程

  1. 副總經理從主選單 宏觀運籌 開 營運計畫,按 新增,填計畫名稱「2029 年度營運計畫」、計畫期間 2029/01/01~2029/12/31。截止報價日期留 9999/12/31,表示不設限,取最新的報價。
  2. 看一眼計算匯率表分頁:新增時系統已經帶入最近一筆有維護的成本匯率,並標出那是哪一天的匯率;外幣匯率是 0 的列會在「提醒」欄標出來,先補上再往下做。這一組匯率是銷售與採購共用的基準,兩邊算出來的金額才對得起來。
  3. 切到時程表分頁。六列固定:銷售計畫、生產計畫、進貨計畫、採購計畫、金流計畫、營運計畫彙總。日期系統已經排好預設值——從計畫期間起始日往前三個月開始,每段約兩週,生產與進貨平行,剛好在明年開始前排完一輪。副總經理只要填每一列的負責人,日期有需要再調。
  4. 按 存檔,系統配出單號 OP20261002。五張子計畫都要掛在這個單號底下。

第二步:一鍵依序全部重算,五張草稿一次建好

開工之前,副總經理先按一次 一鍵依序全部重算。系統依序跑銷售 →(生產、進貨)→ 採購 → 金流,五張子計畫一次建好、存檔。跑完切到子計畫彙總分頁,五張的單號、負責人、快照時間、列數與關鍵數字排成一張表,第一欄的 前往 一按就跳到那一張。

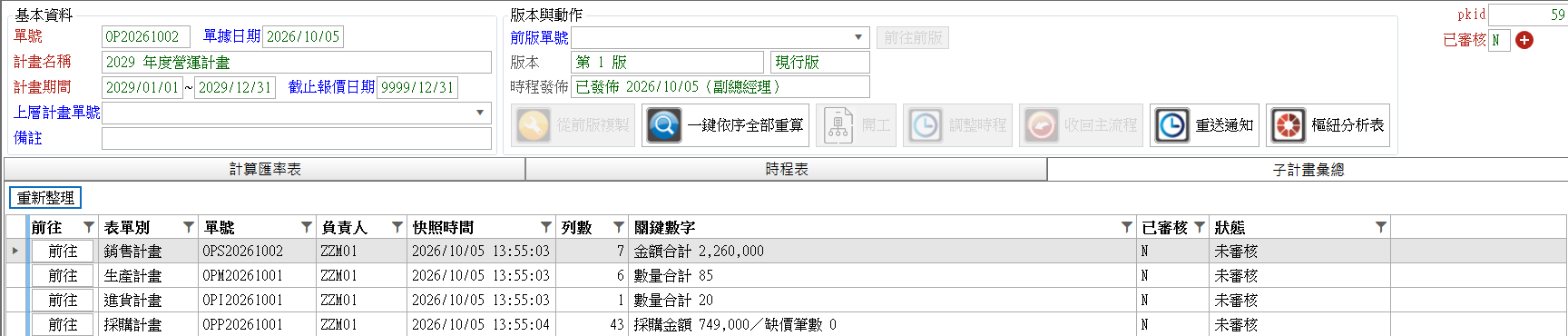

營運計畫的子計畫彙總分頁:四張子計畫的單號、快照時間、列數與關鍵數字 營運計畫 OP20261002「2029 年度營運計畫」的子計畫彙總:銷售計畫 OPS20261002 金額合計 2,260,000、生產計畫 OPM20261001 數量合計 85、進貨計畫 OPI20261001 數量合計 20、採購計畫 OPP20261001 採購金額 749,000/缺價筆數 0,快照時間都落在 13:55:03~13:55:04 之間。上方版本欄顯示「第 1 版」「現行版」,時程發佈欄顯示「已發佈 2026/10/05(副總經理)」;動作列有 一鍵依序全部重算、重送通知、樞紐分析表。(實機截圖,示範資料)

為什麼要「一鍵」?因為五張計畫是一條鏈,每一張都拿上游當下存檔的內容當輸入。一張一張手動跑,三天前的生產計畫配今天的採購計畫,兩張的庫存基準根本不是同一天,事後也沒人說得準中間差了什麼。一鍵依序全部重算 在同一個時點把五張跑完,快照時間才會一致——圖上四張的快照時間只差一秒。日後如果有哪幾張的快照時間彼此相差超過一天,彙總分頁上方會出紅字,點名哪幾張「建議重算」。跑到一半被擋下時(例如某個外幣還沒設匯率),結果摘要會寫清楚哪幾張已完成、停在哪一張、原因是什麼。

這一步的意義在於:各負責人輪到時,面對的不是一張白紙,而是一份已經算好的草稿——確認、微調、送簽。

第三步:開工,五位主管照時程表接棒

時程表填好、草稿也有了,副總經理按 開工。系統一次做兩件事:

  • 發佈時程:六列放上右側月曆,每一列從預定開始日 09:00 到預定完成日 17:00,全公司的月曆都看得到;六位負責人各收到一筆待辦,點開直接連到自己負責的那一張。
  • 送出主流程:五張子計畫的簽核依交棒順序串成一條流程,最後由核定人核准營運計畫(岩月的核定人設的是總經理)。整份計畫只要開工一次,之後輪到誰、誰該送簽,都由主流程控管與通知。

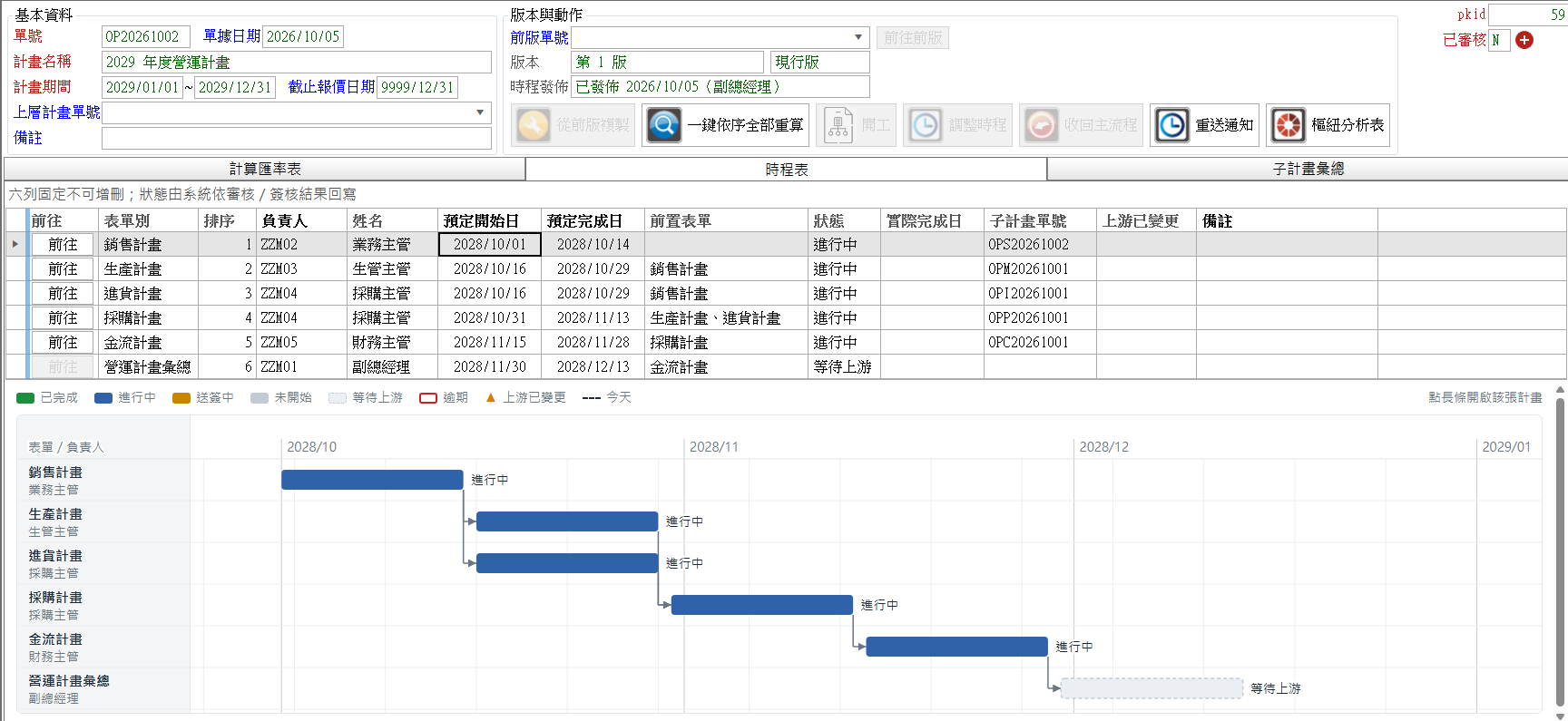

營運計畫的時程表分頁:六列時程與下方的時程圖 時程表分頁:銷售計畫(業務主管,2028/10/01~10/14)→ 生產計畫、進貨計畫(生管主管、採購主管,10/16~10/29,前置表單=銷售計畫)→ 採購計畫(採購主管,10/31~11/13,前置表單=生產計畫、進貨計畫)→ 金流計畫(財務主管,11/15~11/28)→ 營運計畫彙總(副總經理,11/30~12/13,目前「等待上游」)。狀態由系統依審核/簽核結果回寫;下方時程圖畫出六條長條與交棒箭頭,點長條直接開啟該張計畫。(實機截圖,示範資料)

開工之後,整份計畫是這樣一棒接一棒走的:

  1. 銷售計畫是第一棒,開工當下就輪到。 業務主管確認數字、儲存,按畫面右側的 工作流程 送簽。
  2. 銷售計畫一核准,系統立刻把主流程推到下一棒,用待辦通知生管主管與採購主管——生產計畫與進貨計畫同時輪到。待辦主旨直接講清楚要做什麼,例如「【計畫時程】生產計畫可以開始」或「請重算後送簽」,點 超連結 就開到那一張。
  3. 採購計畫要等生產與進貨兩張都核准才輪到;金流計畫等採購計畫;五張都核准後,主流程送到核定人,核定人在待辦裡核准營運計畫,副總經理收到「營運計畫已核准」的通知。
  4. 還沒輪到的送不出去。 採購主管想提早送簽,按 工作流程 會看到「還沒輪到:目前在等 …;輪到時系統會通知您」,訊息直接列出現在卡在哪幾張、哪個單號。不過新增、重算、存檔可以先做,輪到了馬上就能送。
  5. 送簽中的單鎖住。 流程停在簽核關卡的這段期間,單據不能修改、重算或刪除——核准的數字,就是送簽當時的數字,不會簽到一半被改掉。

副總經理不用再打電話問進度。時程表的狀態由系統自動回寫:等待上游 → 未開始 → 進行中 → 送簽中 → 已完成,實際完成日就是核准那一天,月曆上的事件跟著打勾。過了預定完成日 17:00 還沒核准,月曆上的時間變紅字、時程圖上那一條加紅框標「逾期」——誰卡住了,一眼就看出來。完成與否只看有沒有核准,在月曆上手動打勾會被系統改回來。

開工之後營運計畫整張鎖住。只想延後某一段的日期或換負責人,用 調整時程,新負責人會收到待辦;真的要改期間或匯率,按 收回主流程,還在簽的子流程一併取消、已核准的保留,改好再重新 開工。簽核關卡的設定與退件重送,和其他單據是同一套機制,見單據線上送簽,卡在誰手上一眼看清。

業務主管:明年的單還沒接到,怎麼算

做明年的計畫,最常聽到的一句話是:「明年的訂單都還沒下,要怎麼估?」銷售計畫的答法是把需求分成三類,接力涵蓋整段期間:

類別 來源 涵蓋哪一段
1.訂單 期間內已經接到的銷售訂單,依預訂交期 從期間開始,到這家客戶最後一筆訂單的交期
2.預示 客戶給的預示單(預告未來要的量) 接在訂單截止日之後的那一段
3.預估 去年同期的訂單數量 × 這家客戶的預估百分比,交期往後推一年 訂單與預示都涵蓋不到的尾段

實際操作是這樣:

  1. 業務主管開銷售計畫(一鍵重算已經建好了草稿,按 修改 就能調整),資料別選 訂單、預示及預估,預估% 預設 100。起訖日期固定等於營運計畫的期間,不能手改——五張計畫一定算同一段期間。
  2. 按 客戶設定。系統逐一列出每家客戶的訂單截止日、最新一張預示單號與預示區間,並推算出預估區間。
  3. 業務主管照自己對每家客戶的了解,逐家調整預估百分比:例如明年要擴大農業應用的客戶設 120,預算縮減的客戶設 80。預估起訖日也可以改。
  4. 按 重算,銷售明細就出來了。單價取客戶報價中截止報價日期以前最新的一筆,乘上營運計畫的匯率換成本幣;金額=訂單數量 × 單價。

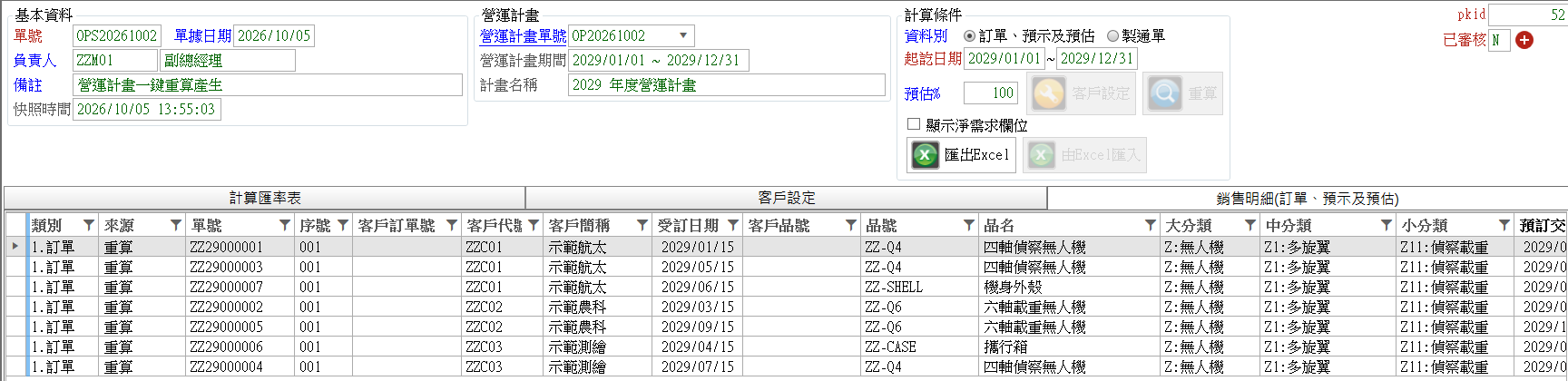

銷售計畫:資料別「訂單、預示及預估」,下方銷售明細逐列列出客戶、品號與交期 銷售計畫 OPS20261002:資料別「訂單、預示及預估」、預估% 100,備註寫著「營運計畫一鍵重算產生」。銷售明細列出示範航太的 ZZ-Q4 四軸偵察無人機、示範農科的 ZZ-Q6 六軸載重無人機、示範測繪的攜行箱與四軸機等七列;計算條件區有 匯出Excel。(實機截圖,示範資料)

圖上這份示範計畫,七列剛好都已經是接到手的訂單。實務上在年底做明年的計畫,多數客戶還沒下單,這時候撐起整份計畫的就是預示與預估;客戶設定裡沒有訂單、沒有預示、連去年同期也沒有訂單的客戶,會標成淡紅色的「無訂單」排在最後,一眼就知道哪些客戶這次算不出東西。

三類來源是用時間切割避免重複,不是用數量互相扣抵:訂單與預示已經涵蓋到的日子,就不再做預估。所以同一家客戶不會被「訂單算一次、預估又算一次」。

業務手上本來就有預測表的,也不必重打:按 匯出Excel 拿一份格式正確的檔,改好後按 由Excel匯入 整張換進來。系統整批檢查,有一列不合格就整批不匯入,並指出是 Excel 第幾列;存檔後那份 Excel 自動掛成這張計畫的附件,日後查得到「這份計畫是用哪個檔匯的」。

生管主管與採購主管:自己做的、向外買的,自動分兩路

銷售計畫一核准,生管主管與採購主管同時接棒。銷售明細的每一列,系統依品號主檔的來源別與有沒有 BOM 自動分流:

  • 來源別=自製、且有 BOM → 生產計畫(製通單)
  • 來源別=外包、且有 BOM → 生產計畫(製通單(外包))
  • 其餘 → 進貨計畫(向外買成品直接轉賣)

示範計畫裡,七列訂單有六列進了生產計畫、數量合計 85,一列進了進貨計畫、數量 20。計畫數量就是銷售計畫的訂單數量,所以生產加進貨的數量合計,一定等於銷售計畫的訂單數量合計(品號空白的列除外)——兩邊一加就能對帳。分流的結果不如預期時,不是去手改計畫,而是回頭修品號主檔的來源別或補建 BOM,再重算。

生產計畫只算數量與工時,不算金額。 廠商、單價、金額一律留給採購計畫一處決定,付款金額才不會有兩個出處。生管主管在意的是另外兩個分頁:

  • 產能負荷:把這份計畫按「需求月 × 生產部門」攤開,看每個月、每個部門要投入多少小時;
  • 工作中心負荷:同一份工時改按工作中心群組來看。

工時來自途程上的標準工時,連下階半成品的工序也逐階累加進來。要說清楚的是,這兩頁只回答「需要多少工時」,不讀各部門的機台與人力、也不畫超載紅綠燈;生管主管拿需求工時去跟實際可用工時比,看哪幾個月要提前安排加班或外包。接單前看單筆訂單的產能與缺料,見接單前先看:產能夠不夠、會不會缺料。

採購主管:要買哪些料、向誰買、多少錢

採購計畫是五張裡唯一決定要付多少錢的一張:廠商、報價、換匯、調價、付款到期日與金額,全部集中在這裡算。採購主管按 重算,系統把上游展開成三種來源:

  • 生產展開:生產計畫的品號一路展開到 BOM 最底階,最底階的料才變成採購列;
  • 進貨:進貨計畫的外購成品本身;
  • 外包加工費:交給外包廠做的件,付給外包廠的加工費另開一列。

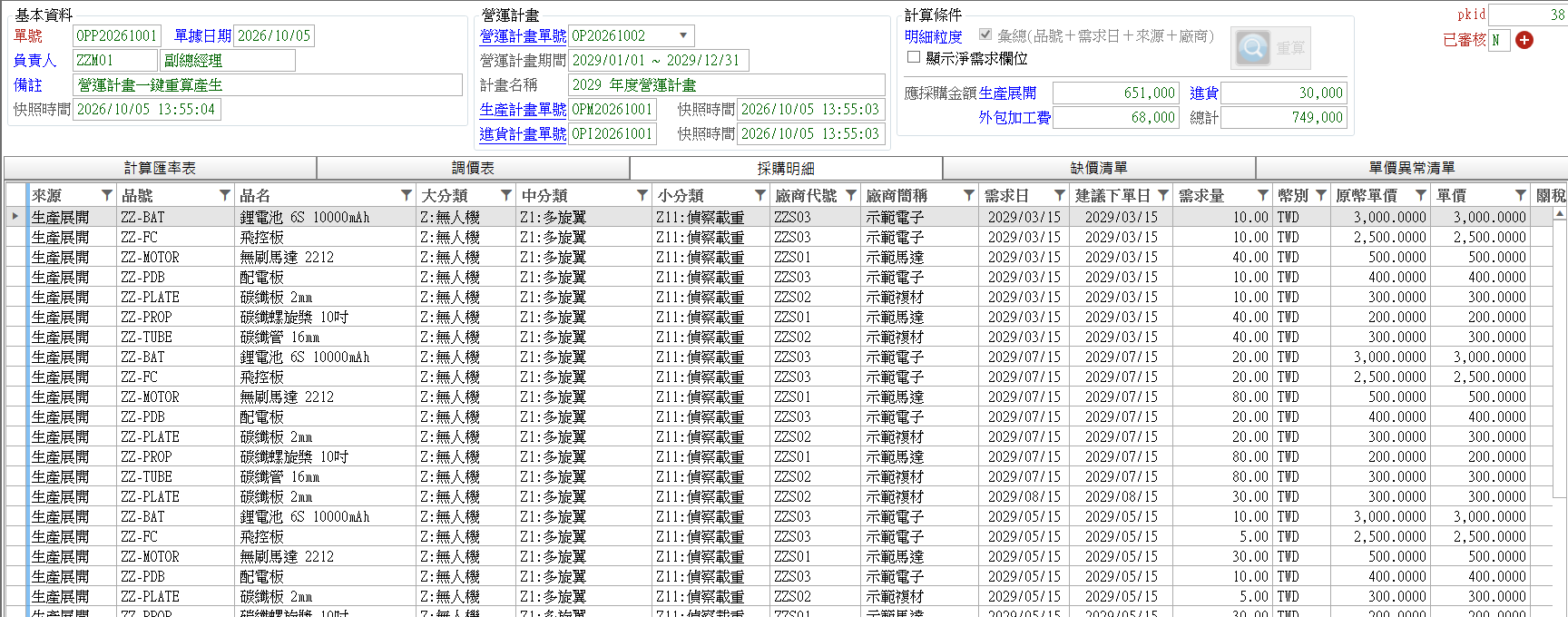

採購計畫:應採購金額三個來源的小計與總計,下方採購明細列出料號、廠商、需求日、建議下單日與單價 採購計畫 OPP20261001:應採購金額拆成生產展開 651,000+進貨 30,000+外包加工費 68,000=總計 749,000。明細來源都是「生產展開」:鋰電池(ZZ-BAT)、飛控板(ZZ-FC)、配電板向示範電子買,無刷馬達(ZZ-MOTOR)、碳纖螺旋槳向示範馬達買,碳纖板、碳纖管向示範複材買;每列有需求日、建議下單日、廠商與單價。下方分頁另有調價表、缺價清單、單價異常清單。(實機截圖,示範資料)

圖上 3 月 15 日那一批,鋰電池、飛控板、配電板、碳纖板各 10,無刷馬達、螺旋槳、碳纖管各 40——四軸機一台四顆馬達,BOM 展開得清清楚楚,不必再有人拿計算機一層一層乘。

幾個採購主管最在意的細節,系統都替他處理好了:

  • 向誰買:取品號主檔的廠商代號 1/2/3 中比例最大的那一家。
  • 單價怎麼取:依序往下找,找到就停——本張自己的調價表最優先,接著是主要廠商的最新已審核報價、其他廠商的報價、最近一次成交價;都查不到,單價就是 0,並列進缺價清單。外幣報價乘上營運計畫的匯率換成本幣,再加上關稅稅率得到稅後單價;應採購金額=需求量 × 稅後單價。
  • 缺價補起來:缺價清單上勾選要處理的品號,按 帶入調價表,到調價表填上單價、再重算一次。示範計畫的缺價筆數是 0,表示每一列都找得到價格,749,000 沒有少估。
  • 單價怪怪的先攔下:單價異常清單挑出可疑的列——例如最近成交價高達百萬(整台設備的總價被記成單價),或稅後單價超過銷售均價三倍(幣別或單位填錯)。不擋存檔、不改數字,只讓人核准前看一眼。
  • 什麼時候該下單:每一列都有建議下單日,從需求日依品號的前置天數往回推,假日自動跳過。圖上這幾列和需求日同一天,表示前置天數是 0 或還沒設。付款到期日也從建議下單日起算,金流計畫用它決定這筆錢落在哪個月。
  • 數量不能手改:採購明細是上游展開的結果。要調用量回生產、進貨計畫改;要調價格用調價表,重算不會清掉它。

財務主管:照這份計畫走,錢夠不夠

最後一棒是財務主管。金流計畫從期初現金餘額出發——系統直接從資料庫算出計畫期間開始前一天、所有銀行帳戶的帳上餘額,不能手改——再把四種現金事件排到同一條時間軸上:

層級 內容 可信度
票據 還沒兌現的應收票與應付票 高
帳款 已立帳、還沒沖銷的應收與應付 中
在途採購 已下採購單、還沒進貨的金額 中
計劃預測 銷售計畫的金額(應收)+採購計畫的應採購金額(應付) 訂單=中;預示與預估=低

按 重算,畫面上半部是期間彙總的瀑布圖:每個月四根來源柱依序接力(票據 → 帳款 → 採購 → 計劃預測),一眼就看出這個月是哪一類在拉低或撐住資金線;月底餘額掉到零以下的月份,整欄淡紅底、欄頂標「資金缺口」。

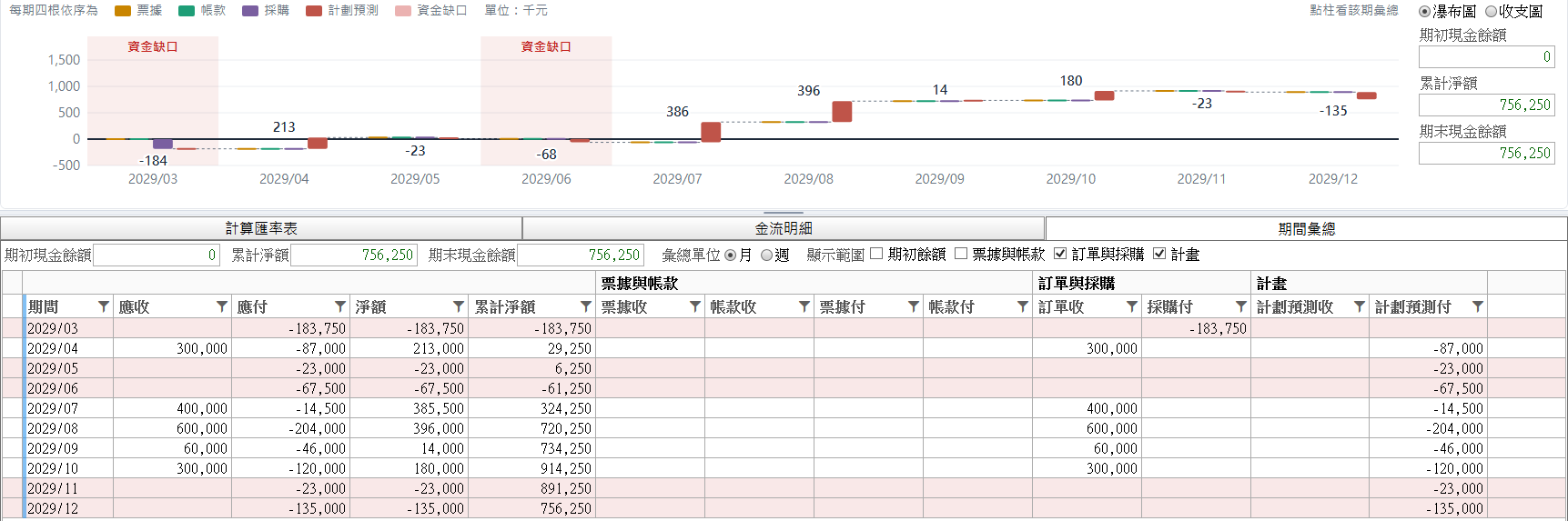

金流計畫期間彙總:瀑布圖標出兩個資金缺口月份,下方表格是每月應收、應付、淨額與累計淨額 金流計畫期間彙總:2029/03~2029/12 每月的應收、應付、淨額與累計淨額。瀑布圖把 2029/03 與 2029/06 標成「資金缺口」——3 月淨流出 183,750,6 月底累計淨額 -61,250;7 月起貨款陸續進來,期末累計淨額 756,250。這份示範計畫的期初現金餘額是 0,所以圖上看到的就是計畫本身帶來的進出。(實機截圖,示範資料)

財務主管讀這張圖,讀出來的是一個具體的故事:

  • 3 月是第一個缺口:已經下出去的採購單在 3 月要付 183,750,客戶的貨款卻要到 4 月才開始進來。
  • 4 月回正,但很薄:4 月收進 300,000、付出 87,000,月底累計只剩 29,250;5、6 月只出不進,6 月底又掉到 -61,250,第二個缺口。
  • 7 月起翻身:7 月收 400,000、8 月收 600,000,累計淨額一路爬升,到年底停在 756,250。

全年看起來是賺的,但上半年有兩個月會缺錢。這個結論在十一月就出現了——比過去早了好幾個月。財務主管有時間去談銀行額度、跟客戶商量提前收一部分款,或請採購主管看看 3 月那批料能不能晚一點付。

期間彙總上方的顯示範圍還有三個勾選,依「確定程度」把錢分成三段:票據與帳款(已立帳、已開票的實況)、訂單與採購(已有單據承諾、還沒立帳)、計畫(純計畫、還沒下單)。勾掉「計畫」,看到的就是「只算已經確定的錢,資金撐不撐得住」;圖、表與期末現金餘額都跟著變,但不會改到存檔的內容。

和未來幾個月資金夠不夠,先看到的金流預測不同,金流計畫會存起來,是這份營運計畫的一部分,核准後定格。明年年中回頭看,可以拿「當初的計畫」和「後來的實況」並排對照。

預測應收、預測應付可能和帳款層重疊

計劃預測層照訂單數量算,不扣已出貨、已進貨的部分;已出貨的訂單往往已經立了帳款,同一筆錢可能在兩層各算一次。這是刻意的簡化,先讓數字一眼看得懂。判讀時看上方的各層淨額,帳款層與計劃預測層同時很大時,重疊的可能性就高。

上游改了數字:誰該重算,系統會告訴他

計畫做到一半,客戶追加訂單是常態。過去這是整條鏈重來的開始;現在是這樣處理的:

  1. 業務主管在銷售計畫按 修改 → 重算 → 存檔。如果銷售計畫已經核准,要先取消審核;開工後取消一張已經過關的子計畫,系統會先跳確認框,列出主流程退回這一關後,哪些子計畫要重新核准、哪些流程會被取消、誰的待辦會先收回,按「是」才會動。
  2. 銷售計畫一重算,下游凡是已經建單的——生產、進貨、採購、金流——在時程表上都標上上游已變更,時程圖那一條也多一個橘色三角。意思是:這張是用舊的上游數字算的。
  3. 系統不會自動退審下游,要不要重做,由各負責人判斷。主流程輪到他們時,待辦主旨直接寫「上游已變更,請重算」;沒重算就想送簽,會被擋下:「上游 某某計畫 在您計算之後又重算過…請先重算再送簽」。
  4. 已經核准、而且上游沒變過的子計畫,輪到時直接過關,不必重送。要動的人輪到時收到待辦,不必動的人不會被打擾;同一件事也只通知一次,不會重複發。

改的如果是營運計畫本身的匯率、截止報價日期或期間,銷售與採購兩張要按 改用營運計畫目前條件,帶入新條件並立刻重算(一般 重算 會沿用第一次計算時凍結的條件)。

計畫核准之後要修訂,不就地改,而是開新版:新增 時選前版單號、按 從前版複製 帶入期間、匯率與時程表,再一鍵全部重算。新版核准時,前版自動標成「已被取代」,版本欄顯示「第 2 版」,前往前版 隨時回得去。兩版各自是當時的快照,並排打開,關鍵數字一比就知道差在哪。

數字為什麼對得起來:一條乘法鏈

整套計畫的主數字採最直白的口徑:一律照銷售計畫的訂單數量往下算,不扣已出貨、不扣庫存與在途。

表單 主數字 怎麼算
銷售計畫 金額 訂單數量 × 單價
生產/進貨計畫 計畫數量 =銷售計畫的訂單數量,依供應方式分到其中一張
採購計畫 應採購金額 需求量(計畫數量 × 單位用量)× 稅後單價
金流計畫 預測應收/應付 應收=銷售計畫的金額;應付=採購計畫的應採購金額

一條乘法鏈就能從銷售手算到金流。老闆拿著計算機抽查任何一個數字,都對得回上一張。

那「扣掉庫存之後真正還要做多少、還要買多少」呢?系統重算時同時算好、跟著單據存起來,只當參考:銷售、生產、進貨、採購四張都有 顯示淨需求欄位 勾選,勾了才多出成品庫存、在途採購、淨需求量、缺口量、最早短缺日等參考欄,勾不勾都不改變任何數字。例如訂單 100、已出貨 20、成品庫存 30:生產計畫照訂單排 100,參考欄的淨需求量顯示其實只差 50——兩種看法並存,各取所需。

副總經理:一頁看進度、一份 Excel 看明細、明年自動開好

計畫跑起來之後,副總經理平常只看兩個分頁:子計畫彙總看五張的關鍵數字與快照時間,時程表看誰做到哪裡。想往下鑽的時候,按 樞紐分析表:系統把五張子計畫的明細整理好,直接用 Excel 樞紐分析表開啟,共 8 個工作表,依計畫別上色——銷售按客戶 × 月份、生產的數量與內外工時、進貨按品號 × 月份、採購的使用量(依機種、依料號兩種看法)、金流按收付 × 年月。列、欄、篩選都能在 Excel 裡自由拖拉,不會動到系統裡的資料。

五張子計畫都核准後,主流程送到核定人。總經理在待辦裡按 審核 核准,營運計畫蓋上已審核章,時程表第 6 列變成 已完成。核定人如果退件,主流程整份退回副總經理手上,營運計畫解鎖,改好之後重新核准「發行」那一筆,已核准、上游也沒變的子計畫直接過關,只有變動的部分重走一次。

明年呢?不必從零開始。在排程事件設一次「自動建立下一期營運計畫」,例如每年 10/1 執行:系統自動開好下一年度的營運計畫,名稱、負責人沿用去年,時程表依範本排好日期,再以待辦通知主辦人。新計畫是未發佈的,副總經理確認後按 開工,新的一輪就開始了;系統也會自己排好再下一年的啟動事件。


帶來什麼

以岩月的情境來看:時程表上從銷售計畫到營運計畫彙總,排的還是大約十週——不同的是這十週花在什麼上。過去有一大半花在等交棒、對版本、問進度、重算下游;現在數字在同一個基準上一路帶下去,輪到誰系統就通知誰,上游一改、該重算的人馬上知道。會議桌上不再是五份 Excel 在對帳,而是同一份計畫的五個切面在討論:哪家客戶的預估要調、哪個月要加班、哪批料該先下單、哪兩個月要先去談額度。

更重要的是,資金缺口在十一月就看得到,而不是在明年三月才被發現;核定的那份計畫連同當時的訂單、報價、匯率與庫存一起定格,一年後回頭看,「當初為什麼這樣決定」有憑有據。

過去 現在
業務、生管、採購、財務各自一份 Excel,手工交接 一份營運計畫、五張子計畫,各由負責主管管一張,上游存檔就是下游的輸入
匯率、庫存、報價各用各的時間點 同一組匯率與截止報價日期;一鍵依序全部重算 讓五張的快照在同一時點
明年的單還沒接到,只能憑感覺估 訂單+預示+預估(去年同期 × 每家客戶的百分比)接力涵蓋整段期間
進度靠打電話問 時程表狀態依核准自動回寫,月曆與時程圖看得到誰逾期
誰該接手要人通知 開工後主流程照順序輪棒,輪到誰系統用待辦通知誰
業務改一版,下游要不要重來沒人說得準 下游自動標「上游已變更」,輪到時待辦提醒重算
料要買多少、多少錢,最後一刻才算 BOM 展到最底階、廠商與單價依序取用,缺價與異常單價先挑出來
錢夠不夠,年底才知道 金流計畫按月畫出資金線,缺口月份直接標出來
核定的是哪一版說不清 核准即定格,修訂開新版,版本鏈一路查得回去

深入操作:計畫流程總覽 | 營運計畫 | 銷售計畫 | 生產計畫 | 進貨計畫 | 採購計畫 | 金流計畫 | 未來幾個月資金夠不夠,先看到
